حقوق پیمان

تفسیر ماده ۲۸ شرایط عمومی پیمان (نشریه ۴۳۱۱)

شرایط عمومی پیمان

تحویل زمین به پیمانکار


مقدمه

در پروژه‌های عمرانی که از سوی کارفرماهای دولتی و عمومی اجرا می‌شوند، رعایت اصول حقوقی و فنی مندرج در “شرایط عمومی پیمان” نقش تعیین‌کننده‌ای در موفقیت پروژه دارد. ماده ۲۸ این شرایط به موضوع مهم تحویل زمین پروژه به پیمانکار اختصاص دارد که یکی از الزامات اولیه برای شروع عملیات اجرایی به شمار می‌رود. این مقاله به تبیین، تفسیر و تحلیل ماده ۲۸ می‌پردازد تا جایگاه آن در فرآیند اجرای پیمان به‌خوبی روشن شود.


کمیسیون تحویل زمین


متن ماده ۲۸ – تحویل زمین

کارفرما متعهد است که زمین مورد نیاز برای اجرای کار را، طبق نقشه‌ها و برنامه زمانی منضم به پیمان یا در مدتی که در اسناد پیمان معین شده است، بدون معارض، به پیمانکار تحویل دهد. تحویل زمین باید با تنظیم صورت‌جلسه رسمی بین کارفرما و پیمانکار انجام شود. در صورتی‌که تحویل زمین به تأخیر افتد، تأخیر ناشی از آن در مدت پیمان منظور می‌شود.


تحلیل حقوقی ماده ۲۸

از منظر حقوقی، ماده ۲۸ تعهدی صریح برای کارفرما ایجاد می‌کند تا زمین پروژه را در موعد مقرر، بدون معارض و با تنظیم صورت‌جلسه رسمی در اختیار پیمانکار قرار دهد. این موضوع چند پیامد مهم دارد:


  1. تعهد زمانی: تحویل زمین باید در زمان مقرر و طبق اسناد پیمان انجام شود. تأخیر در این امر موجب تمدید مدت پیمان خواهد شد.



  2. زمین بدون معارض: زمین باید فاقد هرگونه دعوی حقوقی، تصرف فیزیکی یا موانع اجرایی باشد.



  3. صورت‌جلسه رسمی: این سند رسمی بین کارفرما و پیمانکار تهیه می‌شود و مبنای قانونی در صورت اختلافات آینده است.



  4. مسئولیت کارفرما: در تأخیر تحویل زمین، کارفرما مسئول عواقب آن خواهد بود و پیمانکار مسئولیتی نخواهد داشت.



ابعاد فنی و اجرایی تحویل زمین

تحویل زمین نه‌تنها از نظر حقوقی، بلکه از نظر فنی و اجرایی نیز اهمیت بالایی دارد. این ابعاد شامل موارد زیر است:


  • آمادگی زمین برای تحویل: زمین باید از هرگونه مانع پاک‌سازی و علامت‌گذاری شده باشد.



  • امکانات اولیه: تأمین راه دسترسی، برق، آب، سرویس‌های موقت برای شروع کار الزامی است.



  • مطابقت با نقشه‌های اجرایی: محل دقیق تحویل باید با نقشه‌های تاییدشده هم‌خوانی داشته باشد.



  • نظارت مشاور: نماینده مهندس مشاور در تحویل زمین حضور دارد و صحت آن را تأیید می‌کند.

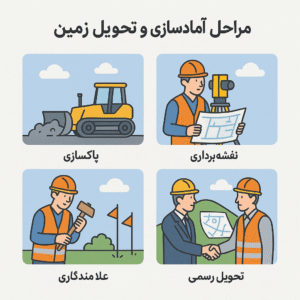

آماده سازی زمین قبل از تحویل


تأثیر تحویل زمین بر سایر بندهای پیمان

تحویل زمین بر بندهای زیر اثر مستقیم دارد:


  • ماده ۴ (مدت پیمان): هرگونه تأخیر در تحویل، مدت پیمان را افزایش می‌دهد.



  • ماده ۳۰ (تأخیرات مجاز): تأخیر کارفرما در تحویل زمین، جزو تأخیرات موجه محسوب می‌شود.



  • ماده ۵۲ (خسارات تأخیر): در صورت وارد شدن خسارت به پیمانکار، امکان مطالبه خسارت مطرح است.



چالش‌ها و مشکلات متداول در اجرای ماده ۲۸

اجرای ماده ۲۸ با مشکلات رایجی همراه است، از جمله:


  1. تحویل زمین دارای معارض: زمین‌هایی که مشکلات حقوقی یا تصرفات دارند.



  2. تحویل مرحله‌ای: تحویل تدریجی زمین باعث کند شدن کار و پیچیدگی برنامه‌ریزی می‌شود.



  3. نبود صورت‌جلسه: تحویل بدون ثبت رسمی، عامل اصلی اختلافات بعدی است.



پیشنهادات برای بهبود اجرای ماده ۲۸

برای اجرای بهتر این ماده پیشنهاد می‌شود:


  • تملک کامل قبل از عقد پیمان: پیش از امضای قرارداد، زمین به‌صورت کامل به مالکیت یا اختیار کارفرما درآید.



  • صورت‌جلسه مستند و دقیق: حاوی اطلاعات موقعیت، زمان، وضعیت فعلی، معارض و امکانات.



  • آموزش ناظرین: افراد ذی‌ربط باید نسبت به وظایف خود در تحویل زمین آگاه باشند.



  • پیش‌بینی خسارت در قرارداد: درج بندهای حمایتی برای جبران خسارات ناشی از تأخیر در تحویل.



نتیجه‌گیری

ماده ۲۸ شرایط عمومی پیمان، یکی از مهم‌ترین ارکان اجرایی موفق در پروژه‌های عمرانی است. این ماده به‌صراحت مسئولیت کارفرما را در خصوص تحویل زمین مشخص کرده و مانع از بروز اختلافات ناشی از عدم شروع به‌موقع کار می‌شود. رعایت مفاد این ماده، تنظیم دقیق صورت‌جلسات و هماهنگی فنی و حقوقی میان طرفین، می‌تواند از تأخیر، افزایش هزینه و اختلال در روند اجرا جلوگیری کند.



دانلود فایل نمونه صورتجلسه تحویل زمین



دیدگاهتان را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *
